Коттеджный посёлок «Павлов`SKY». Ход работ
1-я очередь
В ноябре завершены все основные работы, предусмотренные проектом. Начат процесс передачи посёлка управляющей компании.
Завершающим этапом стало устройство системы видеонаблюдения. На сегодняшний день все 26 камер введены в эксплуатацию, что обеспечивает видеоконтроль ключевых точек территории посёлка.
После сдачи объекта продолжаются дополнительные работы по укреплению системы водоотведения. Выполняется монтаж бетонных лотков по подготовке из щебня. Принятое решение позволяет укрепить не только водоотводные канавы, но и обочины проезжей части, а также формирует более эстетичный и функциональный профиль водоотводной системы.
2-я очередь
Улично-дорожная сеть (УДС)
Матричный подход к строительству дорог на объекте полностью себя оправдал. Работы велись одновременно на нескольких участках посёлка по всем основным направлениям:
- разработка дорожного корыта;
- укладка геотекстиля и песка;
- устройство несущего слоя ЩПС;
- монтаж дренажной системы;
- устройство газовых пересечек и футляров под кабели электроснабжения;
- вывоз отвалов грунта с обочин;
- устройство водоотводных канав.

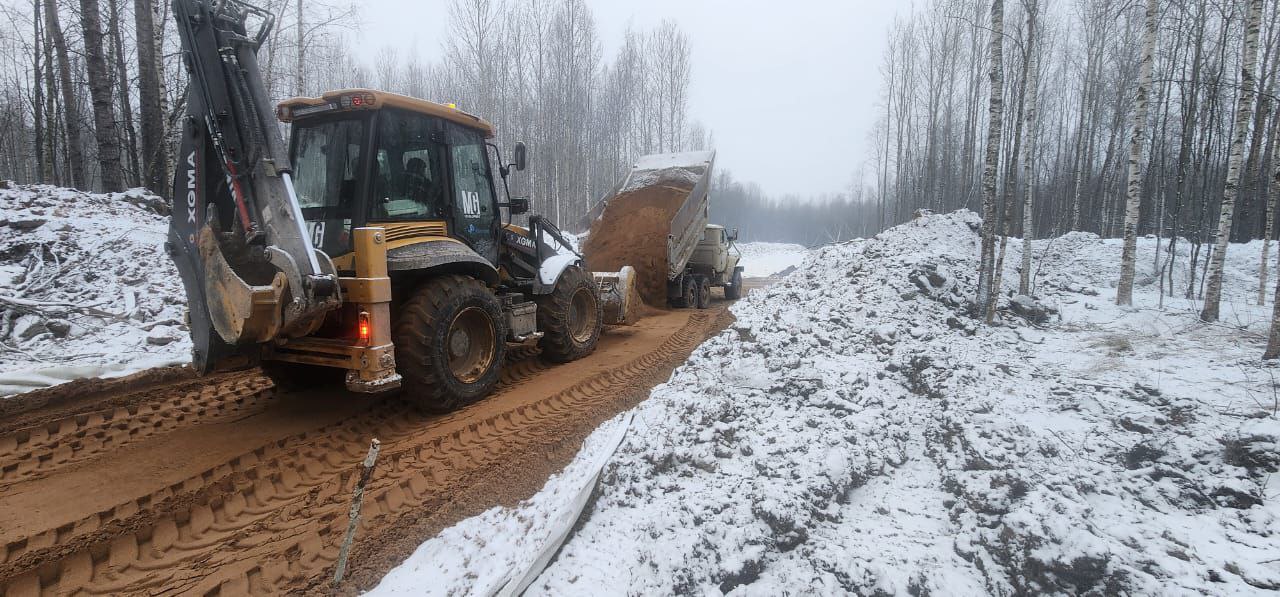

В работах использовалась как собственная, так и арендованная техника — до 8 единиц в смену (экскаваторы, самосвалы, каток). Была организована непрерывная поставка инертных материалов.
По итогам октября в дорожное основание уложено 23 830 м³ песка. В работе остаётся последний из 24 тупиковых проездов.
Несущий слой ЩПС выполнен на 13 из 24 тупиковых проездов.
Электроснабжение
Подана и оплачена первая партия заявок в ПАО «Россети» на технологическое присоединение участков домовладений к сетям электроснабжения.
Въездная группа
Продолжаются работы по оформлению въездной группы посёлка. В сухом цехе подготовлены панели из керамогранита, которые в декабре будут смонтированы в качестве подосновы для световых букв с названием посёлка.
